喷涂喷漆废水处理 | 新建污水站全流程避坑指南
发布日期:2026-07-13 01:21    点击次数:116

新建一座喷涂喷漆污水站,少则几百万,多则上千万,一步设计失误就可能导致项目失败。很多企业在新建时只关注价格,忽视了关键环节的管控,结果建起来的站根本用不了。本文将从前期调研、工艺选型、施工管控、调试验收四个阶段,拆解每个阶段最容易踩的坑,帮您建一个能用、好用、达标的喷涂喷漆废水处理站。

正文

经常有老板找我诉苦,说新建的污水站花了大价钱,结果根本不能用,要么出水不达标,要么运行成本高得离谱。我去现场一看,发现问题都出在前期的关键环节上,有的是没有做漆渣预处理,有的是工艺选错了,有的是施工偷工减料了。

我见过最惨的一个案例,某省一家汽车零部件喷涂厂,新建污水站时找了一家低价中标的小公司,结果他们省略了气浮预处理单元,直接把水帘柜废水排进了生化池。运行不到一个月,生化系统就彻底瘫痪,曝气头全被漆渣堵塞,最后只能花 300 万推倒重建,前前后后损失了 500 万。今天我就结合 20 年的经验,给大家讲讲新建喷涂喷漆污水站必须避开的那些坑。

一、前期调研阶段:水质水量实测是生命线

最容易踩的坑:凭经验拍脑袋定水质水量,或者只测一次就完事,导致设计参数严重偏离实际。 正确做法:

连续监测 30 天以上:覆盖生产的淡旺季和不同产品批次,每天每 2 小时取一次样,逐工段监测 pH、COD、SS、氨氮、总氮、总磷、石油类、色度等指标。不仅要测平均值,更要测峰值数据,设计时一定要按峰值留 30% 的余量。

明确漆种类型:搞清楚企业使用的是油性漆、水性漆还是粉末漆,不同漆种的废水处理工艺差异极大。如果企业未来可能更换漆种,设计时要预留相应的处理能力。

明确排放标准:搞清楚是排到市政管网还是直排,执行什么标准。现在很多地方对喷涂行业的排放标准越来越严,比如有些地方要求 COD≤50mg/L、总磷≤0.3mg/L,设计时一定要按最新的标准来,避免刚建完就要改造。

规划分质分流系统:这是喷涂喷漆废水处理的前提,必须将水帘柜废水、前处理废水、生活污水分开收集,分别预处理后再混合处理。

二、工艺选型阶段:匹配实际,不盲目跟风

最容易踩的坑:盲目追求 “先进工艺”,或者照搬其他企业的工艺,不考虑自己的实际情况。 正确做法:

根据漆种选工艺:

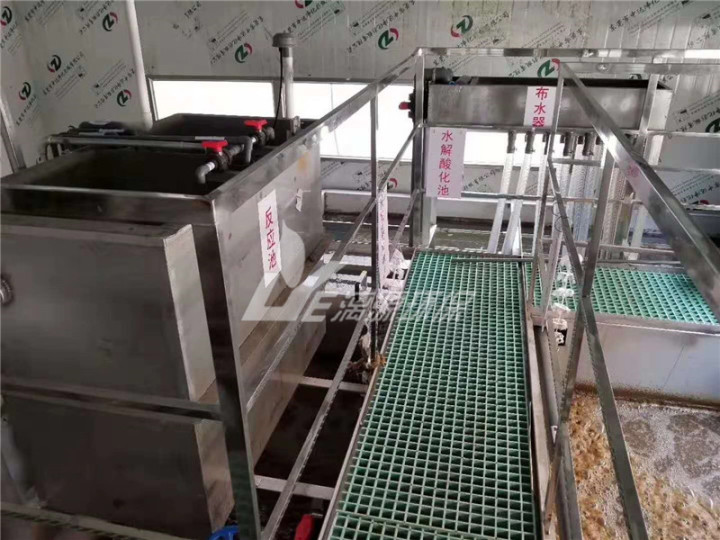

油性漆废水:推荐 “漆渣预处理(破乳 + 气浮)+ 水解酸化 + 接触氧化 + 混凝沉淀 + 过滤” 工艺。

水性漆废水:推荐 “混凝气浮 + 芬顿氧化 + 水解酸化 + 接触氧化 + 深度处理” 工艺。

含磷前处理废水:单独进行化学除磷预处理后,再与其他废水混合处理。

预处理一定要做足:漆渣预处理是整个系统的核心,绝对不能省。气浮池是必不可少的预处理单元,处理效果比沉淀池好得多。

生化工艺选择:优先选择生物接触氧化法,抗冲击负荷强,不易污泥膨胀,管理简单。不要盲目使用 MBR 工艺,油漆颗粒会在膜表面沉积,导致膜污染严重,使用寿命大幅缩短。

深度处理工艺:当排放标准要求严格时,增加 “砂滤 + 活性炭过滤” 工艺,确保出水稳定达标。如果有中水回用需求,可增加 “超滤 + 反渗透” 工艺。

关键提醒:不要为了省钱省略芬顿氧化单元,对于难降解的喷涂废水,芬顿氧化是保证 COD 达标的关键。

三、施工管控阶段:细节决定成败

最容易踩的坑:施工队偷工减料,池体防腐不到位,设备以次充好。 正确做法:

管道材质选择:所有废水管道必须采用 PPR、UPVC 或不锈钢材质,严禁使用普通钢管,防止被酸碱腐蚀。不同系统的管道要用不同颜色区分,避免混接。

池体防腐处理:所有池体都要做环氧树脂防腐,厚度不低于 2mm,含酸碱和有机溶剂的池体要做玻璃钢衬里。池体完工后必须做 24 小时闭水试验,不漏了才能进行下一步。

设备安装验收:核对设备的品牌、型号、参数,和合同一致才能进场安装。尤其是加药泵、搅拌机、气浮机、压滤机等核心设备,一定要选大品牌,质量有保障。

在线监测安装:按照环保部门的要求安装 pH、COD、氨氮、总氮、总磷等在线监测设备,并与环保部门联网。

四、调试验收阶段:科学调试,严格验收

最容易踩的坑:为了赶工期,强行满负荷进水,导致菌种全部死亡,调试失败。 正确做法:

分系统调试:先调试漆渣预处理系统,确保出水 SS≤100mg/L 后,再调试生化系统和深度处理系统。

生化系统驯化:接种城市污水处理厂的活性污泥,采用渐进式进水的方式驯化微生物。初期按设计负荷的 10% 进水,稳定运行 3-5 天后,再增加 10% 的负荷,直到满负荷。

连续运行测试:系统调试完成后,进行连续 72 小时满负荷运行测试,每天监测进出水水质,所有指标都达标才能进入验收阶段。

严格验收标准:连续稳定运行 1 个月以上,出水水质全部达标,才能签字验收。同时要求环保公司对企业操作人员进行系统培训,教会他们怎么操作设备、怎么调整参数、怎么处理常见问题。

结语

新建喷涂喷漆污水站是一个系统工程,每一个环节都不能马虎。只有前期调研充分、工艺选型合理、施工管控严格、调试科学规范,才能建成一个稳定、高效、经济的处理站。如果您正在筹备新建项目,漓源环保可以为您提供从前期调研到竣工调试的全流程服务,让您省心又放心。
